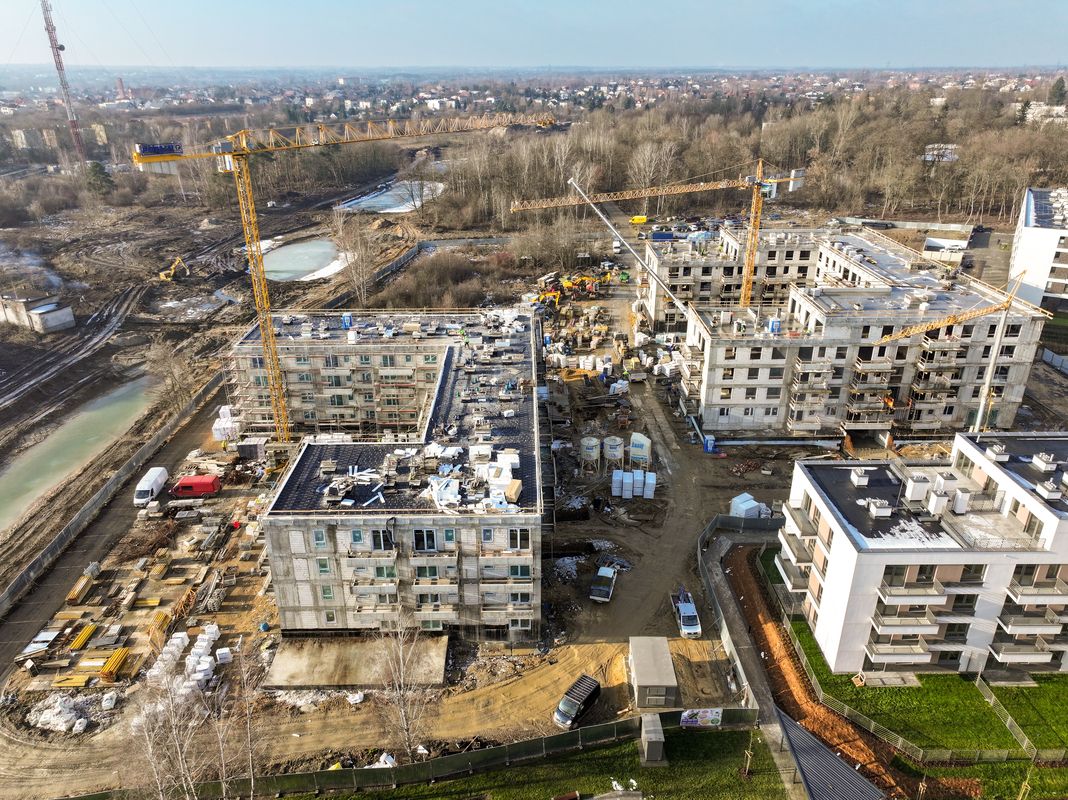

Dziennik budowy

Data dodania: 2025-01-20
Aktualizacja Aurora 20/01/2025

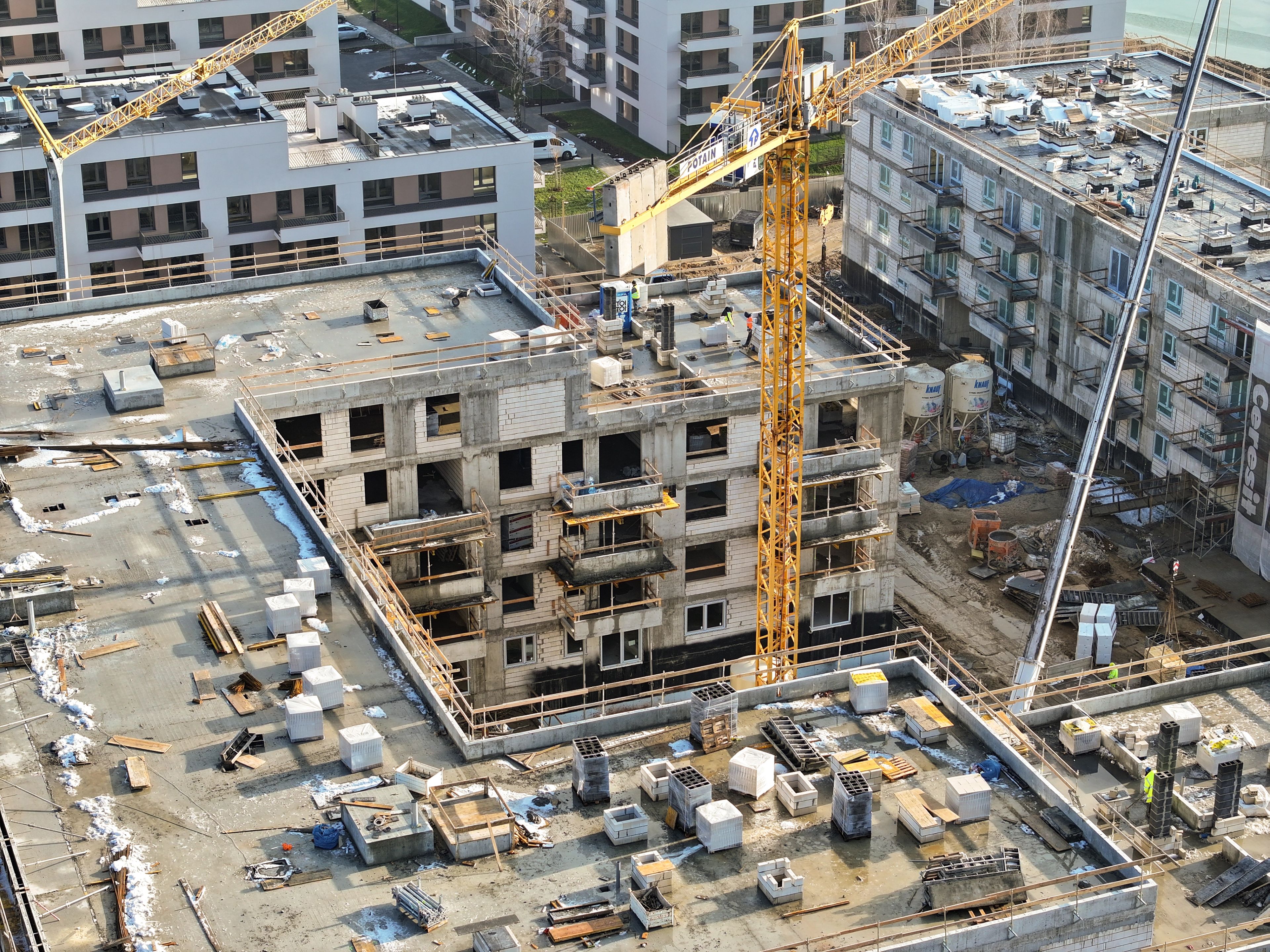

Budynek 4A:
- Trwają prace murarskie ścian działowych na
kondygnacji +3. Zakończono prace na kondygnacjach +1 i +2.
- Zakończono montaż witryn aluminiowych w
lokalach usługowych, trwa montaż stolarki PCV na poszczególnych kondygnacjach
budynku.
- Na kondygnacji +2 układana jest
podtynkowa instalacja elektryczna. Kondygnacja +1 została
zakończona.
- Wykonywana warstwa paroizolacyjna na dachu
budynku.

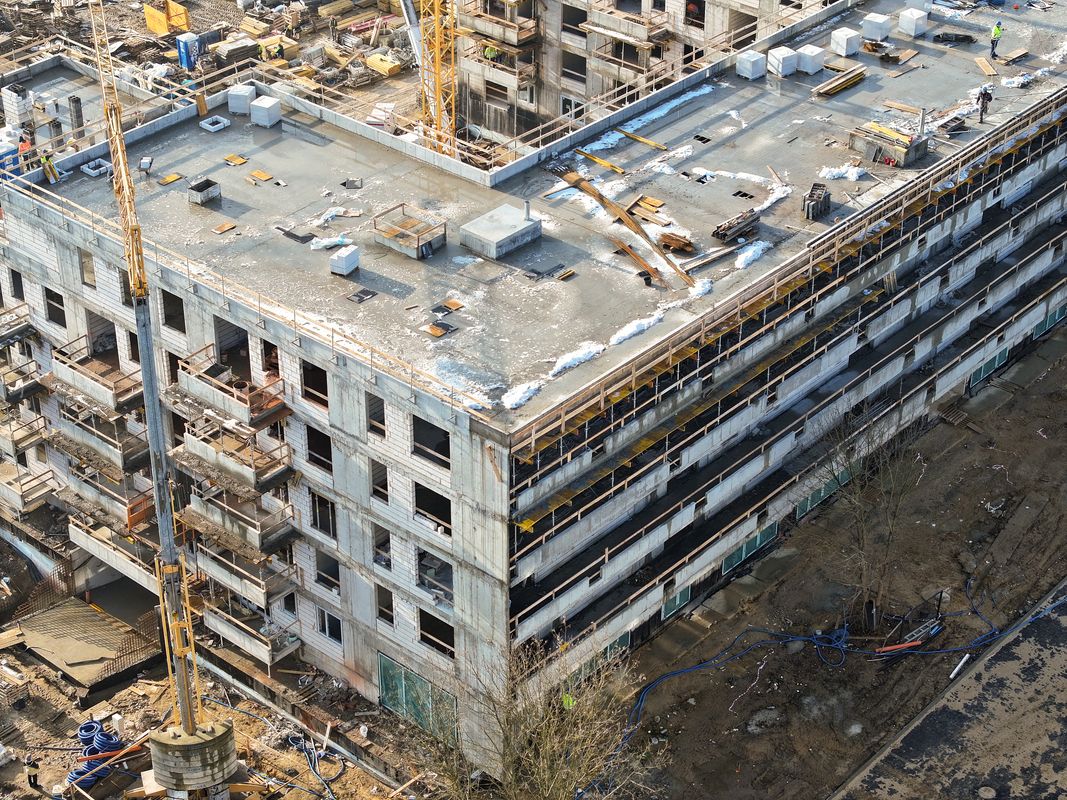

Budynek 4B:
- Trwa izolacja ścian na kondygnacji -1.
- Trwają prace instalacyjne związane z układaniem
rur centralnego ogrzewania i wody użytkowej na poz. -1
- Układane są trasy kablowe i okablowanie
zasilające lokale mieszkalne.
- Wykonywana jest instalacja elektryczna
podtynkowa ostatniej kondygnacji, poniższe kondygnacje zostały zakończone.
- Równolegle na wszystkich klatkach trwają prace
tynkarskie ścian i sufitów w lokalach mieszkalnych.
- Rozpoczęto prace elewacyjne budynku. Trwa
wykonanie warstwy termoizolacyjnej.
